Dana Gas终止了与Enerflex的合同,原因是Khor Mor项目延迟
2024-09-30 23:33

Dana Gas终止了与Enerflex的合同,原因是Khor Mor项目延迟

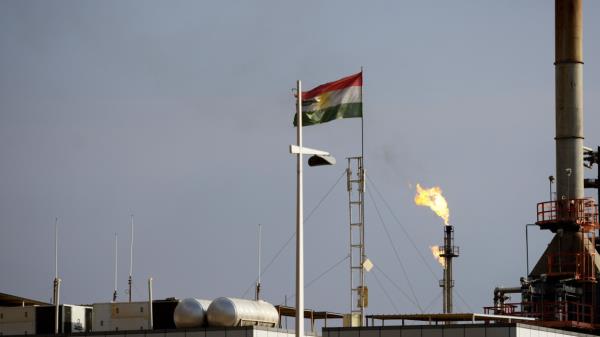

  Khor Mor

  近日,达纳天然气公司终止了与Enerflex公司关于伊拉克库尔德斯坦地区Khor Mor气田扩建的合同,原因是持续存在的性能问题导致了价值8.06亿美元的KM250项目的严重延误。该项目对于将天然气产量提高2.5亿标准立方英尺/天(MMSCF/天)以支持整个地区的能源需求至关重要。

  在周二发布的一份声明中,Dana Gas表示:“这些性能问题的持续影响严重影响了Enerflex履行合同义务的能力,导致了不可接受的延误,阻碍了Khor Mor天然气扩建项目的进展和及时完成。”

  全球能源基础设施提供商Enerflex强烈反对这一终止,并将延迟归咎于2024年4月无人机袭击后的严重安全问题,而不是性能问题。该公司声称,这次袭击导致四名外国工人在Khor Mor附近丧生,迫使他们暂停运营并撤回员工。《新阿拉伯人报》(The New Arab)今年5月首次报道了这一举动。

  当地电力部门报告称,无人机袭击造成的中断导致2500兆瓦的电力损失,突显出该地区能源供应在安全威胁面前的脆弱性。

  伊拉克安全部队已经对袭击事件展开调查,并保证要追究肇事者的责任。与此同时,库尔德斯坦地区政府(KRG)也在进行自己的调查,一名不愿透露姓名的库尔德官员指责与伊拉克人民动员部队(PMF)有关的武装派别参与了这次袭击。

  Enerflex坚持认为,暂停是对危险安全局势的必要回应。“项目现场仍然不安全,”该公司援引安全专家的评估称,这些评估支持他们宣布“不可抗力”的决定。Enerflex坚持认为,延误超出了他们的控制范围,与该地区不稳定的安全环境直接相关。

  一位不愿透露姓名的业内人士周四向TNA透露,虽然KM250项目已经完成了75%,但Enerflex尚未恢复运营。消息人士表示,来自伊朗支持的伊拉克民兵的压力可能影响了该公司推迟恢复工作的决定。据称,伊拉克民兵威胁要发动进一步袭击。

  这场争端的财政影响是重大的。Enerflex报告称,截至2024年6月30日,Khor Mor项目已完成85%,未结算净收入资产约为1.6亿美元。该项目约占Enerflex工程系统积压项目的6%。该公司还签发了3100万美元的信用证,以支持其合同义务,目前该公司认为,由于合同纠纷,该信用证存在潜在风险。

  Dana Gas及其合作伙伴Crescent Petroleum通过其合资企业Pearl Petroleum,一直是Khor Mor和Chemchemal天然气田开发的核心,这些天然气田满足了伊拉克库尔德斯坦地区80%以上的发电需求。KM250扩建最初预计将在2024年4月前输送第一批天然气,但持续的争端使这一时间表受到质疑。

  两家公司目前都在为可能的法律诉讼做准备。Dana Gas主张终止合同的权利,以确保项目及时完成,而Enerflex则捍卫自己的立场和合同权利,认为考虑到他们面临的特殊安全挑战,终止合同是不合理的。

  这场争端的结果可能会对伊拉克库尔德斯坦地区的能源项目产生更广泛的影响,在那里,安全问题经常使运营复杂化。
